水泥防撞墩的施工工艺和安装流程

文章出处: 责任编辑:林生 人气: 发表时间:2021-08-06

  前面为朋友们介绍了水泥防撞墩施工前的准备工作,相信大家都比较清楚了。水泥防撞墩的施工还是非常重要的,毕竟是用来保障城市道路交通安全的,如果施工不过关,那将会带来非常严重的后果。今天广州邦坚将继续为朋友们分享水泥防撞墩的施工工艺和安装流程。

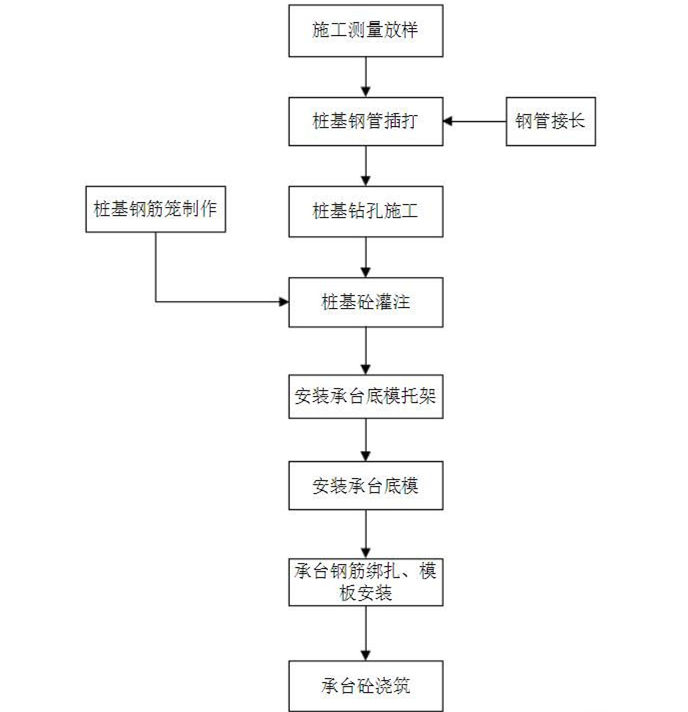

水泥防撞墩的施工工艺和安装流程

  一、施工测量放样

  施工之前首先要进行施工测量放样,通过道路的边线,使用GPS定出水泥防撞墩的中心点,再进行喷漆把中心点标记出来,间距要求为1.5米。

  二、桩基钢管插打

  桩基钢管插打主要分为四步:钢管制作、钢管插打、钢管接长和钢管防腐涂层施工。钢管需要使用16mm的厚钢板来制作而成,插打的时候要安装双层定位导向架来保持插打的垂直度,钢管接长的时候需要把两根钢管进行焊接,拼接的钢管焊缝需要进行防腐涂层施工,并涂均匀。

  三、泥浆调制

  在钻孔之前需要调制泥浆,因为钻机施工的时候使用泥浆可以预防孔壁坍塌、抑制地下水、悬浮钻渣等,所以采用泥浆可以很好的稳定孔壁。

  四、钻进成孔

  钻进成孔需要采用JK-8冲击钻钻孔,开钻之前孔内需要灌注泥浆,冲击钻进的时候要保证钢丝绳一直处在拉紧的状态,最大冲程不能超过6米,另外深水或地质条件比较差的相邻桩孔,不可以同时钻进。

  五、一次清孔

  如果孔的深度达到设计孔深的时候,需要停止钻进,此时要拿起钻杆,并把孔底残渣和余泥清除干净,与此同时还要把泥浆的比重进行调整,开始第一次清孔,只有清孔完成之后才可以把桩机进行移动然后施工下一根桩基。

  六、钢筋笼制作和吊装

  制作钢筋笼的时候需要根据设计图纸的钢筋型号、间距、数量来生产,并严格按照施工验收规范来进行检查验收,焊缝要保持平整饱满。

  钢筋笼吊装之前,需要使用25t吊车和自卸汽车运输到施工地,运输过程中要预防钢筋笼变形,再把钢筋笼吊装下放后并固定好。

  七、安装导管

  导管安装之前要进行试拼、水密、承压和接头抗拉试验,导管的长度续根据孔深和工作平台的高度来决定,安装好后,底部与孔底要留有一定的距离。

  八、二次清孔

  导管安装完成后,要进行二次清孔,从导管的孔口注入泥浆来清除桩底的沉渣,清孔完成之后,用测绳测量孔的深度满足要求之后,就可以开始水下混凝土的灌注。

  九、水下灌注混凝土

  最后的一道工序就是水下灌注混凝土了,也是非常关键的操作,如果操作不当会严重影响灌注桩的质量,灌注的过程中,要多检查导管埋置的深度,深度在2米-6米之间,并且整个灌注过程不可间断,要连续进行,导管的位置要始终居中。

  十、安装承台底模和侧模

  底模板要分成4块分别进行加工,然后在托架上直接组拼。侧模板主要由钢模板和钢桁架框焊接组合而成,侧模板也需要分成4块单独加工,安装的时候4块模板可直接使用螺栓组装而成。

  十一、承台混凝土浇筑和养生

  承台底模和侧模安装完成后,就要往承台浇筑混凝土了,浇筑的时候要分层进行,并振捣密实。混凝土浇筑完后,要覆盖土工布,并洒水养护。
